工事場所:千葉県習志野市
工事内容:鉄筋コンクリート造2階+地下1階建建物解体工事
坪数 :115坪
工期 :45日間
千葉県習志野市の鉄筋コンクリート造2階+地下1階建建物解体工事が
完了いたしました。
作業手順は、単管足場養生、内装解体、重機での上屋解体、基礎解体、
外構撤去、整地の流れで進みます。
基礎解体中に、地中障害がありましたので、施主様へ報告し、撤去指示が
出ましたので、指示通りにいたしました。

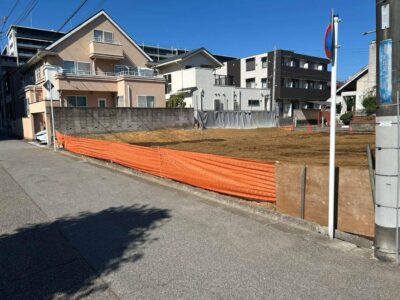

工事は順調に推移し、無事完了いたしました。
近隣の皆様、ご協力ありがとうございました。
